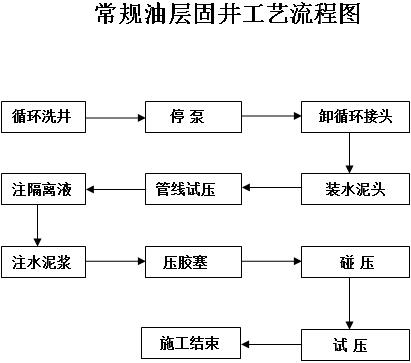

油层固井施***流程


1)下完套管之后,必须大排量洗井2周以上,保证钻井液性能符合设计要求方可固井。

2)施工前由固井指挥负责组织车组长按照岗位责任制进行检查,召开固井施工前的协作会,进行施工措施的技术交底。

要求固井队做到:

(1) 严格按设计和“固井工艺流程责任制”进行施工。

(2)计量要准确,注水泥或替顶替液都要做到计量水柜、仪表、灰罐计量对口,替顶替液时误差不许超过3﹪,防止替空。

(3)接水泥头前,由固井指挥向钻井队技术员出示水泥头试压、探伤、胶塞、球阀、油壬的合格证书,安装水泥头及连接管汇不得超过30分钟。

(4)注水泥前将所有使用的各种水泥添加剂按设计的品种、数量、比例混配均匀加入。

(5)水泥浆平均密度在1.88-1.93g∕cm3之间,注水泥时水泥浆密度每分钟*少测量一次,若用自动测量仪表,必须效验准确。

(6)水泥浆注入速度在1.1米∕秒以上,压胶塞不得超过2分钟,单车注替不得超过5分钟,坚持紊流顶替水泥浆,(特殊作业井或漏失层存在的井例外)。替水泥浆设计时应根据实测的钻井液及水泥浆流变参数,计算临界流速。

(7)严格控制注水泥量,不许临时附加和减少水泥量。调整井、开发井、气井实测水泥面与设计误差,上不大于100米,下不低于50米。

(8)必须做到连续施工,井内不留水泥塞或假水泥塞。碰压不超过10MPa,井口试压,127.00㎜-193.68㎜套管试压15MPa:219.08㎜-244.5㎜套管试压12MPa,均以5分钟不降为合格,试压合格后敞压候凝(浮鞋、浮箍失灵者除外)。
