固井施***流程


一口井的固井过程的完成是由多个环节组成的,每个环节的作用都是很重要缺一不可。

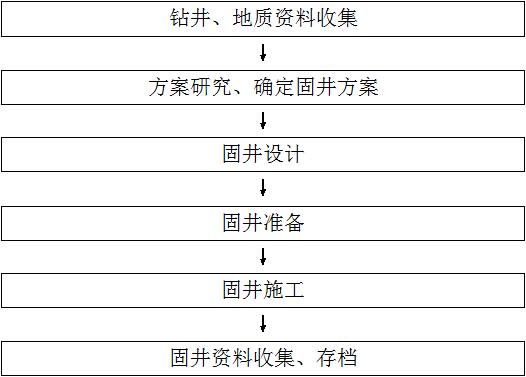

主要由

等环节组成。

一、 钻井、地质资料收集

详细准确的钻井、地质资料是固好一口井的基础,让涉及到固井方案的选择,注水泥浆设计等多个方面。固井前一定要到钻井现场及有关部门提前收集相关基础数据,主要资料如下:

(一) 钻井基础数据:

1、 井深、压力、温度(井底温度、钻井液出口温度、温度梯度)井眼类型、井径、井斜、方位、井身结构、钻井周期、完钻泵压、钻进排量、洗井排量、完井作业类型(确定固井方案、水泥级别等)。

2、 钻井液性能(密度、粘度、切力、失水、泥饼、含砂、PH值、摩阻系数),钻井液类型(是水基还是油基泥浆)及主要成分(都加些什么药)。

3、 钻井工程情况:是否有喷、涌、冒、垮塌等情况;是否有漏失,要掌握漏失量、漏失点、漏失压力等。

(二) 地质资料:

1、 地层条件、地层压力、地下流体特点、地层岩(固井方式、环空液柱组合、密度、压力)。

2、 油顶、油底、标准层、取心见油段岩屑见油段气测见油段的具体位置、预计生位(确定完井方式水泥的返高)。

(三) 钻井设备情况:

要掌握钻机、钻井泵、固控设备、循环系统、井口装置的性能。

(四) 井场条件和井场套管准备情况

井场是否方便摆车,有有无障碍物,是否需要拖车,上井套管是否尺寸、产地、钢级、壁厚、根数、长度能否满足设计要求。(用于管串附的选择;替钻井液量的标准;套管强度考核)

(五) 完井工具和固井用水的准备情况

联顶节、吊长、循环接头、套管头、备用闸门是否灵活好用,钻台、泵房各种压力表是否准确好用。

固井用水是否充足,水质、水温是否需要加热或降温。(水温对固井有很大的影响,太高凝固快,超过38℃稠化时间会缩短,低于15℃时水泥浆将**凝固。冬季施工固井要考虑配浆的水温,API标准水温是27℃。)

二、 固井设计:

1、 整理、分析各种资料,在满足地质和勘探开发的基础上,确定固井方案及固井工艺方法。(一次注水泥,双向注水泥,尾管注水泥)

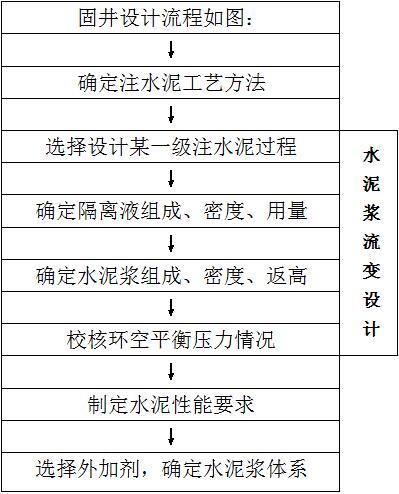

2、 根据固井设计原则完成一次注水泥设计流程。

(1) 隔离液设计(高度、用量)。

(2) 水泥浆设计(水泥浆柱组成、密度、长度)。

(3) 替钻井液的设计(提钻井液量、顶替排量、流态、顶替压力)。

(4) 水泥浆流变设计(流变模式、流变参数的计算、顶替流态设计和流动摩阻、*终施工泵压计算)。

(5) 根据流变学设计结果进一步调整隔离液、水泥浆的性能及参数。

(6) 水泥浆体系也水泥浆物理性能设计(失水、稠化时间、强度、凝结时间、自由水)。

(7) 注水泥辅助设计。

(8) 施工参数优化设计。

(9) 编写施工作业书。

三、 固井施工准备

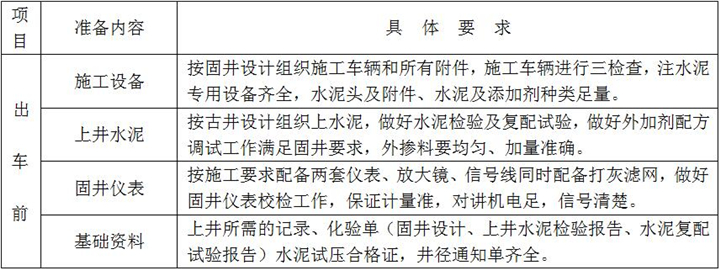

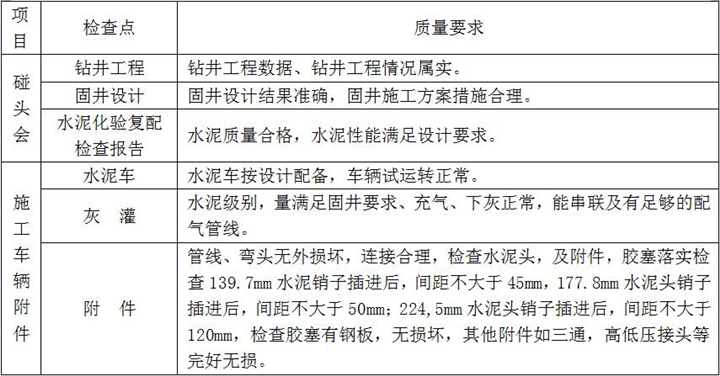

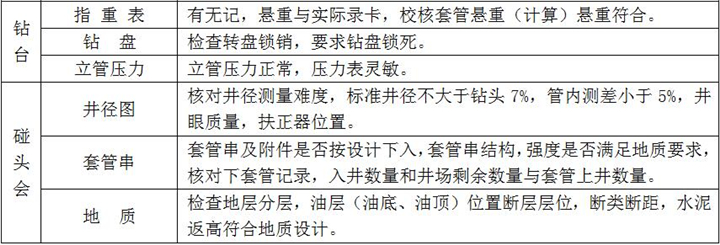

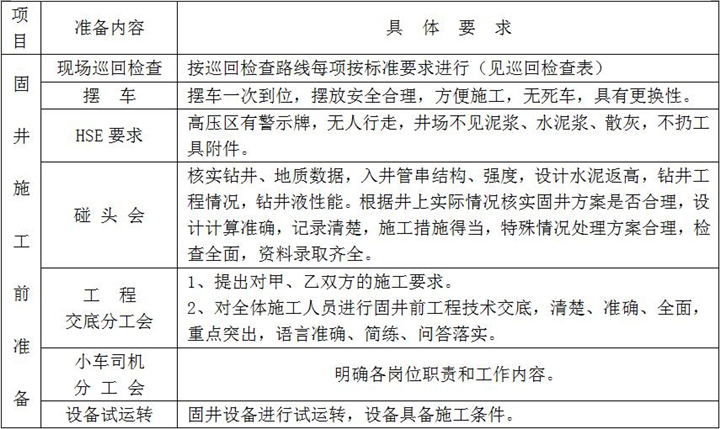

固井施工准备是落实固井施工方案和固井设计重要的一个环节,是固好一口井的前期准备工作,具体内容及要求如下:

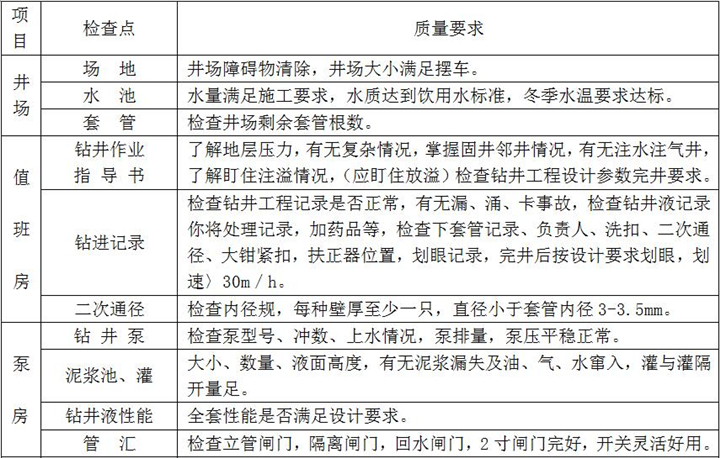

1、巡回检查点项具体要求:

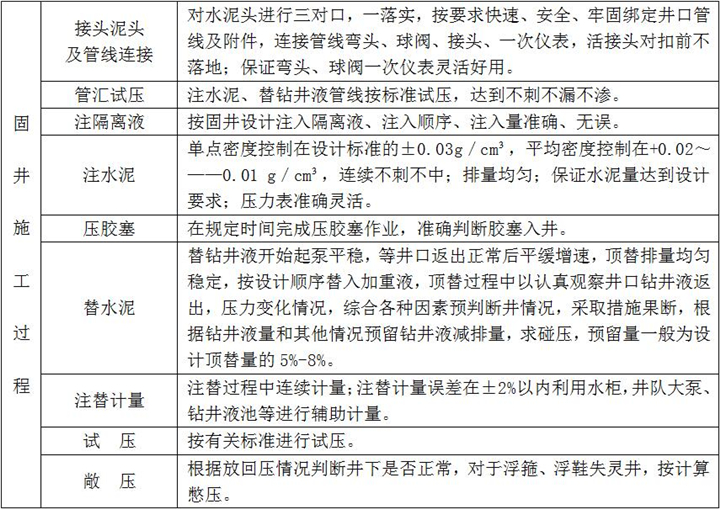

2、固井施工:按设计注入隔离液,水泥浆压胶塞,顶替钻井液、碰压、试压完成、固井施工过程检查点项及要求如下:

3、在固井施工过程中做好入井流体的密度、排量、井口压力监测与计量工作。

四、资料收集存档

1、固井施工结束后认真填写固井施工记录,施工数据记录准确、清楚、完整。

2、对钻井队、固井队在施工过程中存在的不足,提出整改意见。

3、回厂后将固井施工记录进一步管理、存档。
